Установка окорочного барабана
В 2021 году компания ООО «Техно-Марк» установила в проектное положение окорочный барабан производства фирмы Andritz на крупнейшем целлюлозно-бумажном комбинате северо-западного региона – Котласский ЦБК.

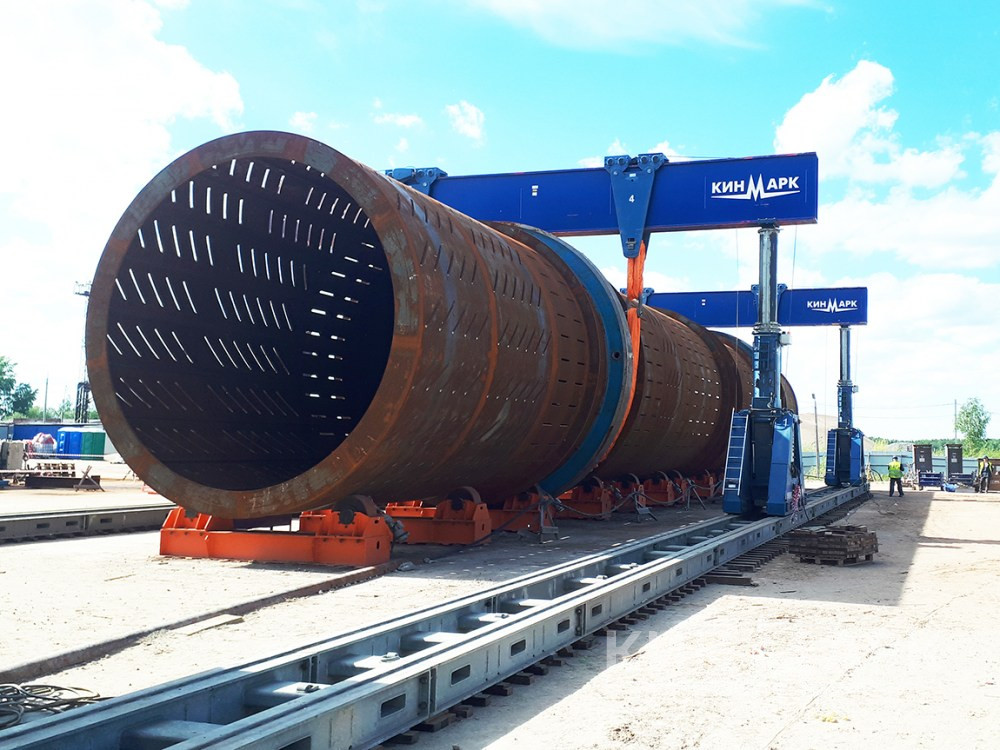

Масса окорочного барабана составляет 298 тонн, длинна 38 метров, диаметр 5.1 метр
Суть проекта.
Потребность в установке окорочного барабана возникла при строительстве нового производственного комплекса на Котласском ЦБК, который входит в АО «Группа «ИЛИМ».

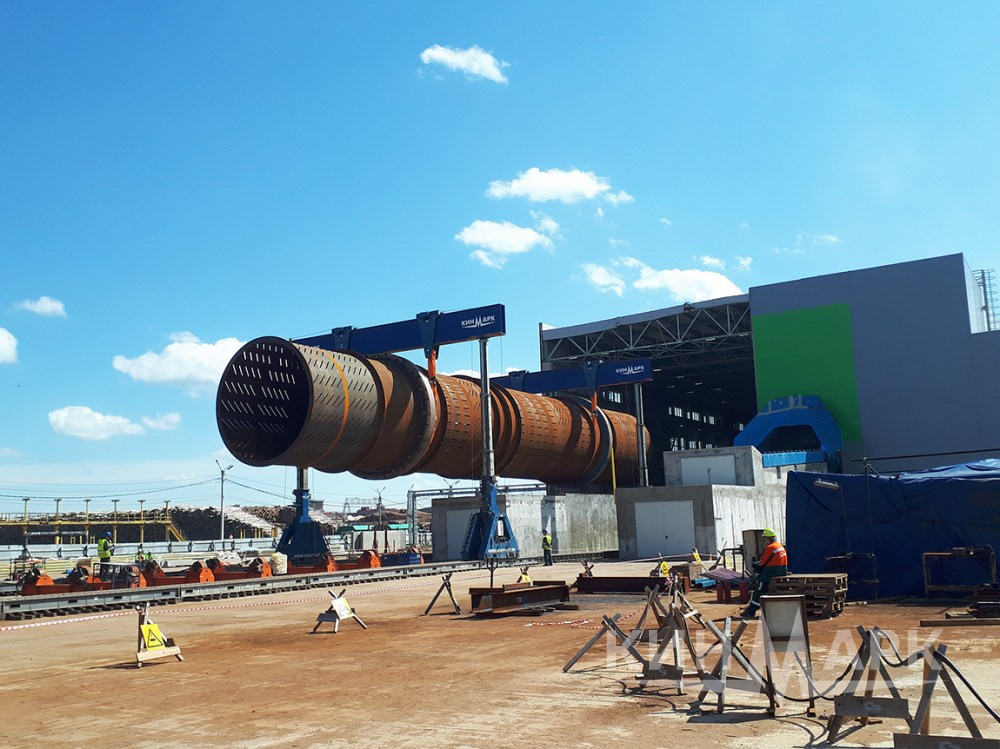

В рамках проекта были разработан и согласован полный комплект проектной документации, привезено на площадку более 200 тонн различного такелажного оборудования, включая гидравлическую портальную систему SBL-1100 фирмы ENERPAC.
Специалисты ООО «Техно-Марк» выполняли работы с учетом, действующих на предприятиях Группы ИЛИМ ограничений, связанных с пандемией COVID 19.
Технические задачи и решения.
Для реализации данного проекта необходимо было обеспечить ряд требований Заказчика:

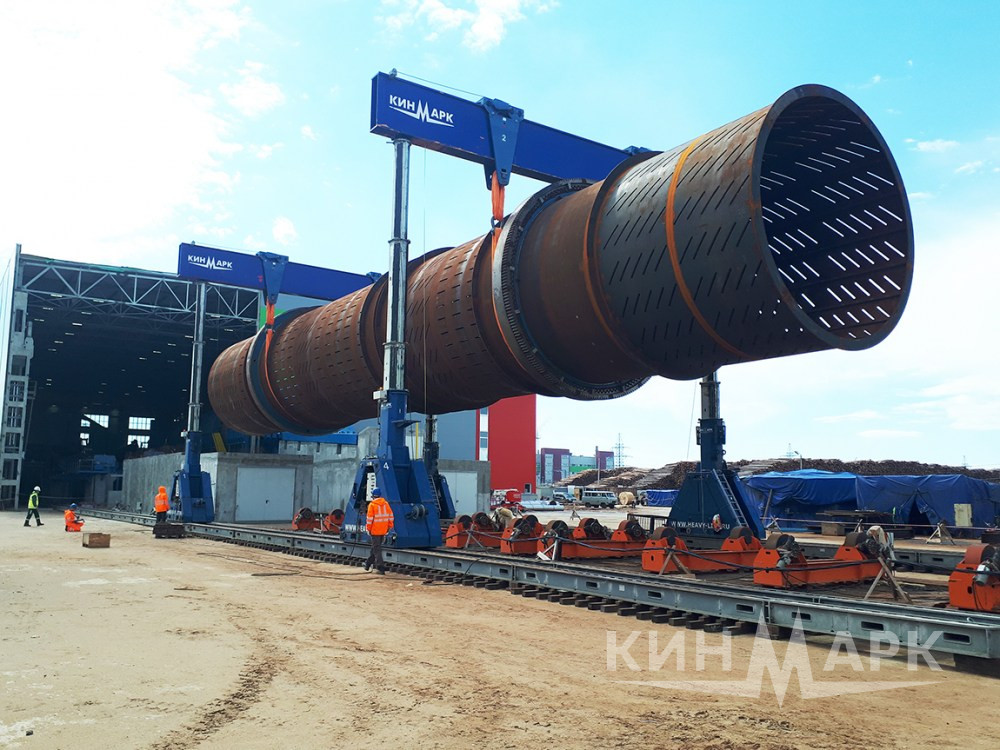

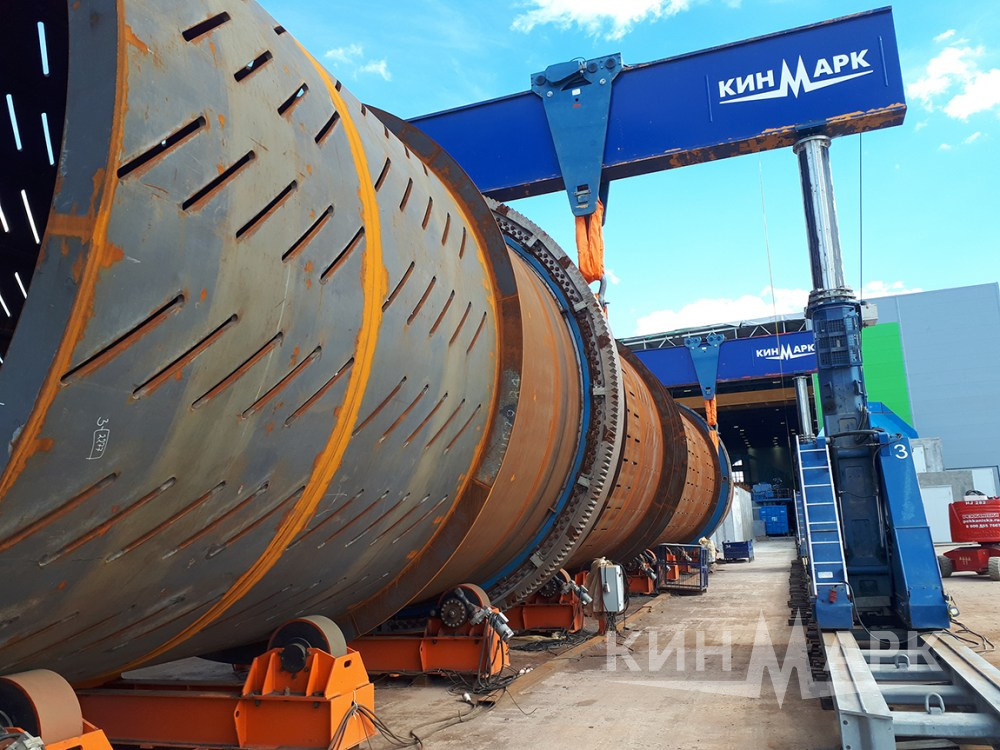

- Перемещать барабан было необходимо над уже отлитым фундаментом загрузочного конвейера на высоте почти 12 метров с постоянным инструментальным контролем за вертикальностью стоек портальной системы и синхронностью их перемещения.
- Переместить и установить барабан в проектное положение необходимо было без технологических остановок. Опустить барабан на временные опоры было невозможно.
- Рельсовый путь должен быть выложен до начала перемещения груза на всю длину (более 100 метров)
- Обеспечить нагрузку на площадку не более 45 т/кв м.
Поскольку отлитый фундамент загрузочного конвейера не позволял визуально контролировать синхронность перемещения стоек портальной системы нашими специалистами была разработана технология перемещения с контролем более 10 параметров в режиме on-line.
Были проведены тренировочные занятия на терминале ООО «Техно-Марк», где все участники проекта смогли принять участие в отработке данной технологии и проверить ее работоспособность. Только после этого была произведена мобилизация оборудования на площадку заказчика.

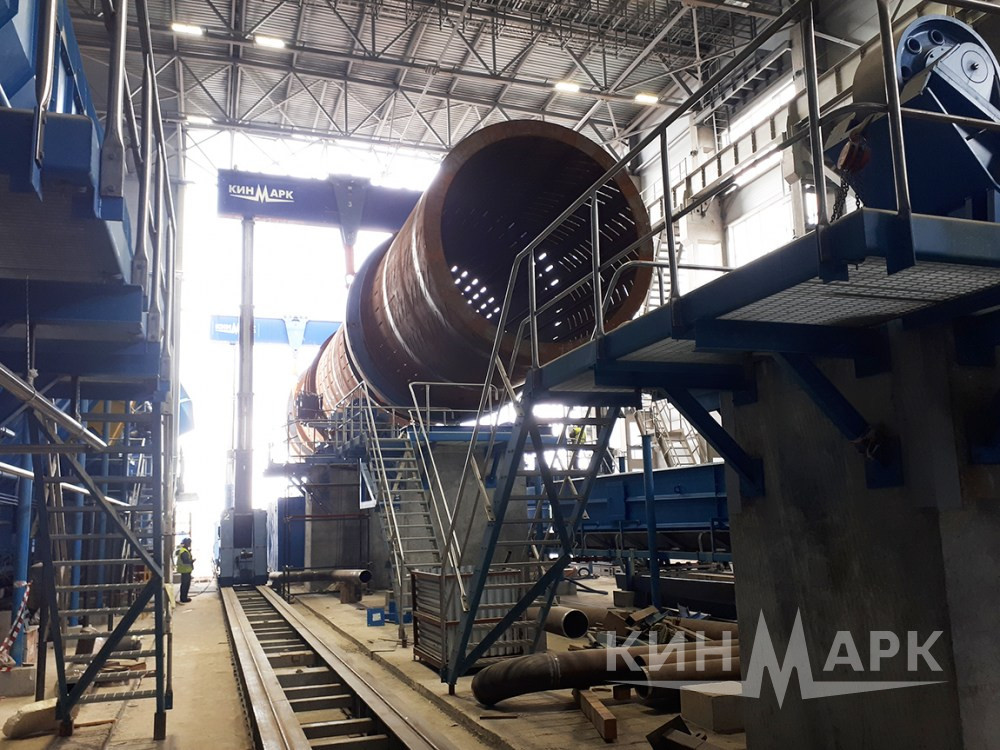

Перед началом перемещения специалистами ООО «Техно-Марк», генерального подрядчика, а так же заказчика АО «Группа «Илим» совместно было тщательным образом проверено качество укладки рельсового пути, установки гидравлической портальной системы и всего такелажного оборудования. Был произведен пробный подъем барабана, который показал правильность выбор мест строповки и практически идеальное разнесение нагрузки по стойкам. Перемещение производилось с фиксацией более 10 параметров с помощью тахеометра.

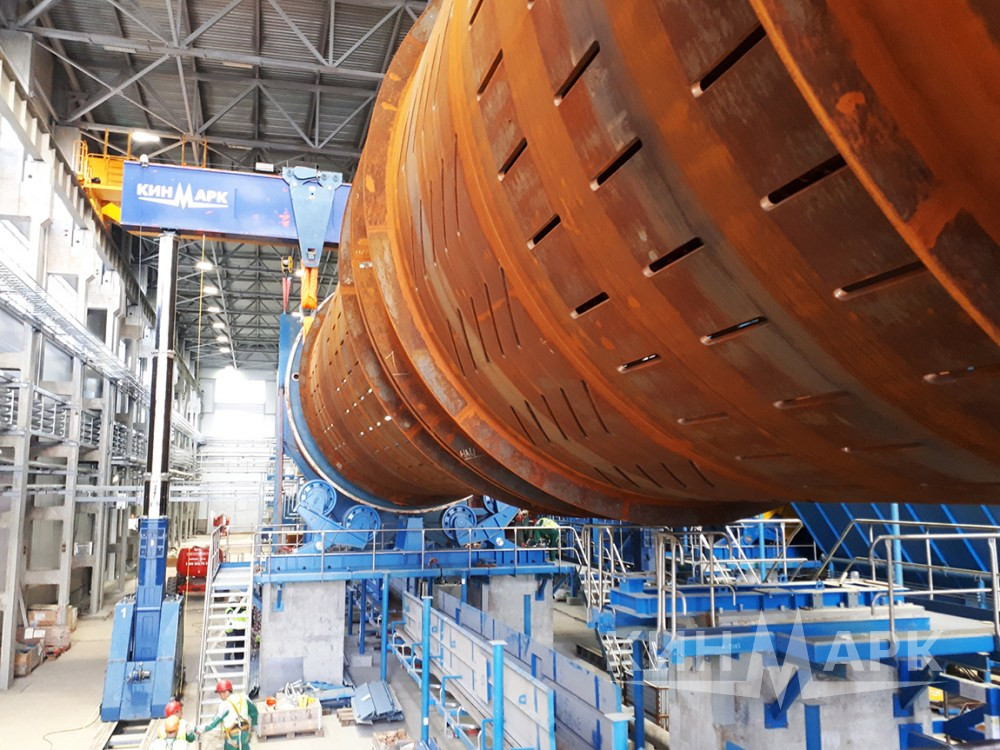

В результате проделанной работы окорочный барабан был установлен в проектное положение спустя 11 часов с момента начала движения.
