Погрузка и перевозка корпуса реактора

Погрузка и перевозка корпуса реактора
Год реализации
2017
Масса груза
330 т.
Тип работ
Перевозка

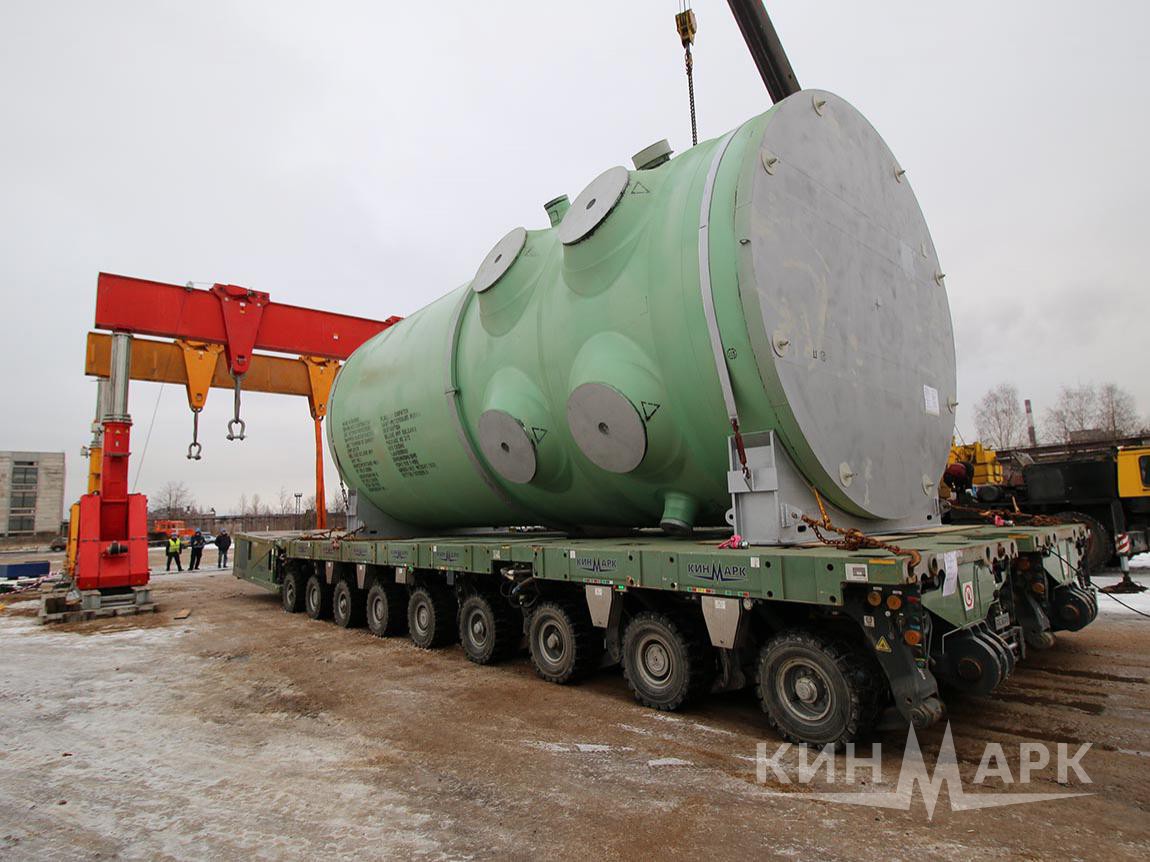

Группа компаний «Кин-Марк» в рамках проекта АО «Атомстройэкспорт» завершила перевозку корпуса реактора массой 327 тонн для строительства АЭС «Белене» в Болгарии.

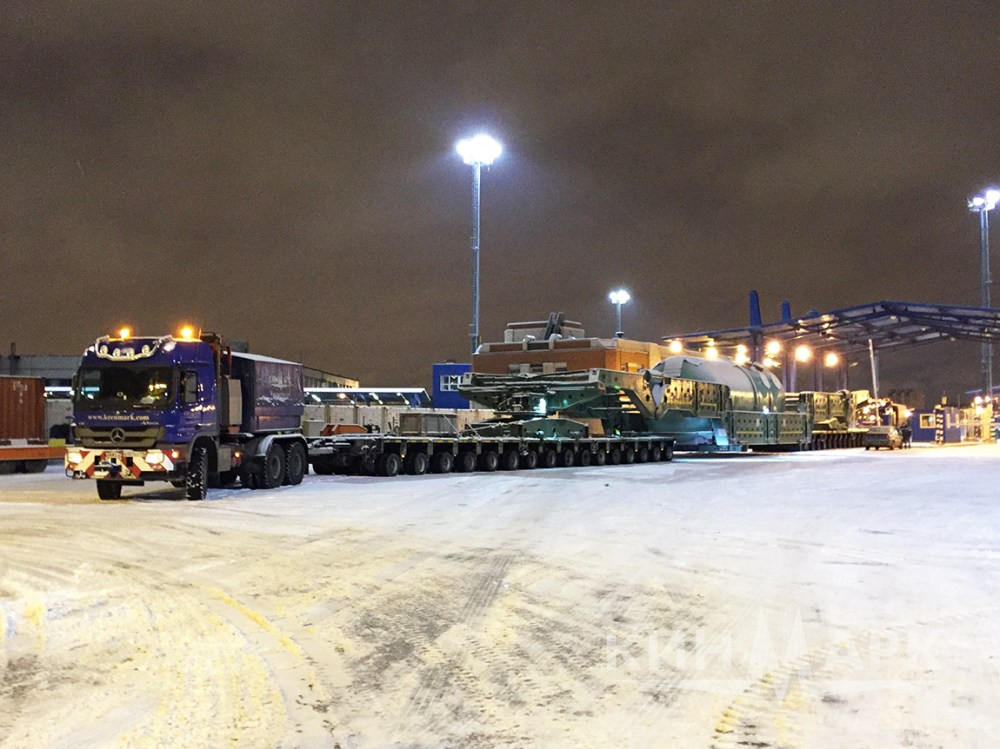

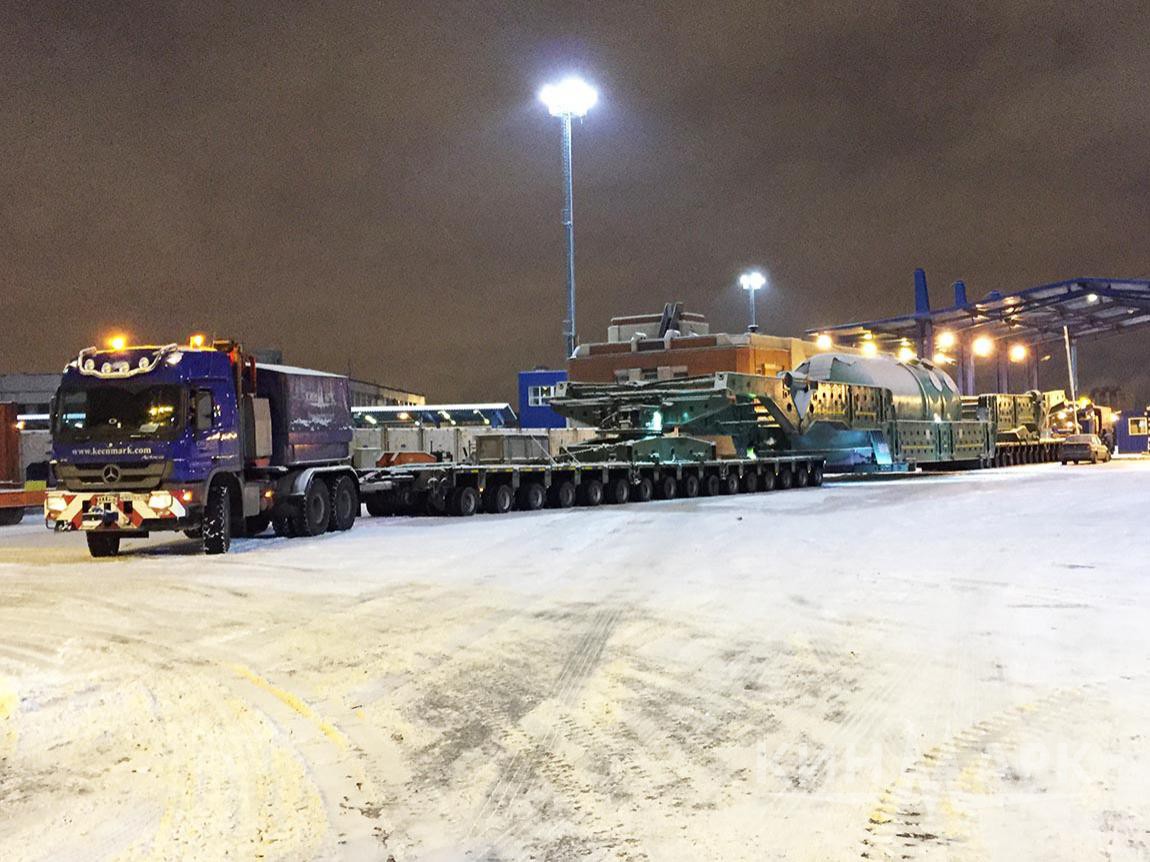

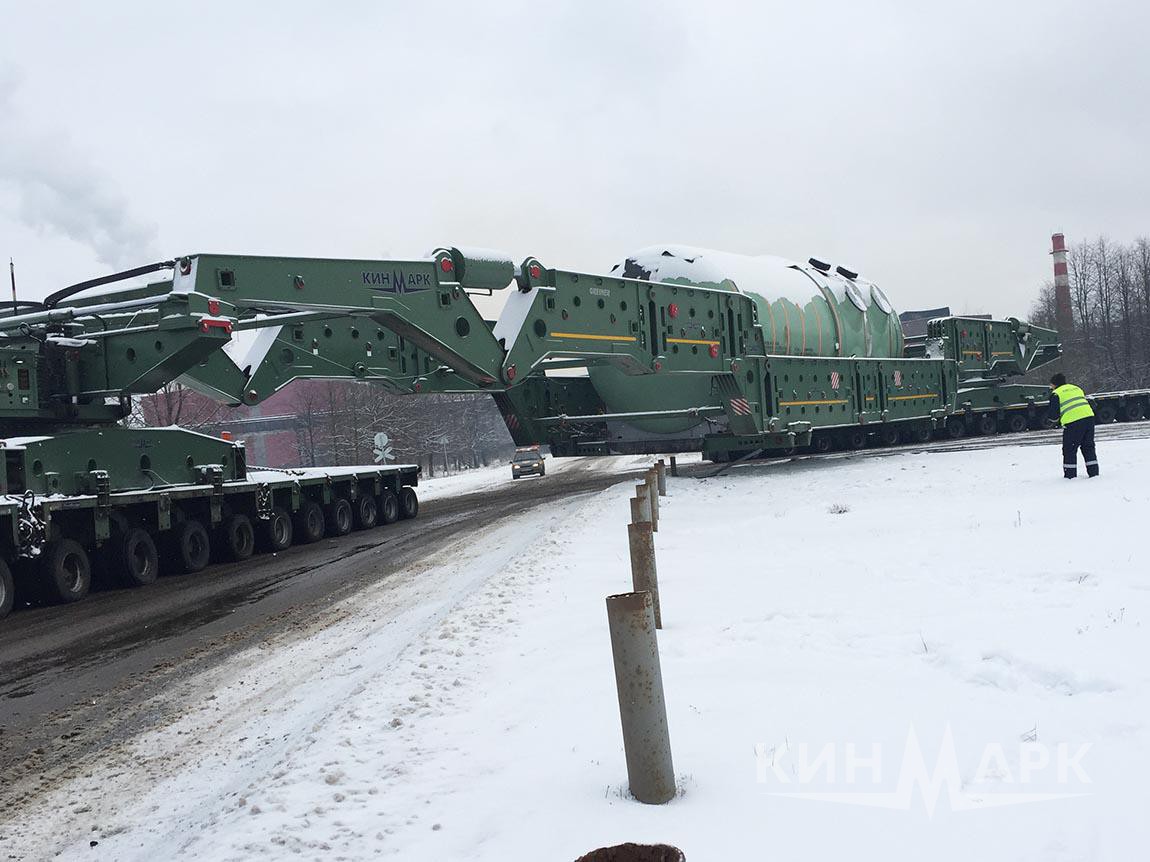

Общая транспортировка корпуса реактора осуществлялась по маршруту: ПАО «Ижорские заводы» - Морской порт Санкт-Петербург - порт Констанца (Румыния) – специализированный причал АЭС в Болгарии - площадка хранения на АЭС «Белене». Особо необходимо отметить транспортировку корпуса реактора с территории «Ижорских заводов» до порта Санкт-Петербург, которая осуществлялась Группой компаний «Кин-Марк» с использованием специализированного гидравлического периметрического ложа. Это был единственно возможный вариант транспортировки в зимний период в условиях закрытия речной навигации на водных путях. Параметры автопоезда (длина – 99 метров, масса – более 660 тонн) определили терминал доставки корпуса реактора в порту на причал 101А Контейнерного терминала Санкт-Петербурга (КТСП).

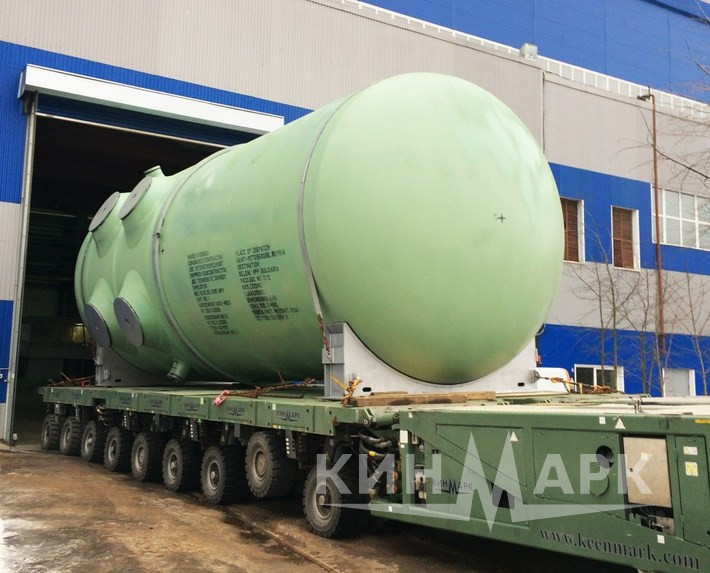

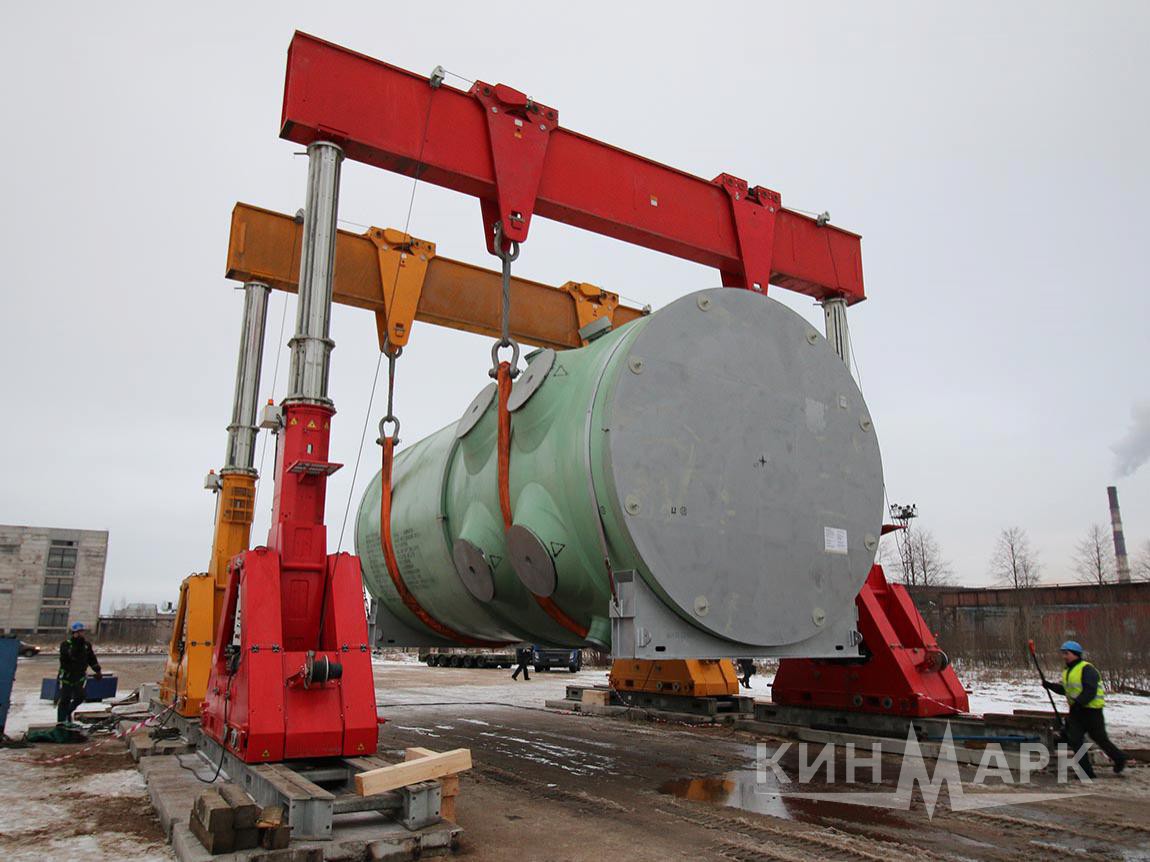

После погрузки корпуса реактора в цехе завода производителя, груз на модульном прицепе был перемещен на временную площадку хранения, где при помощи портальной системы был установлен в специализированное параметрическое ложе.

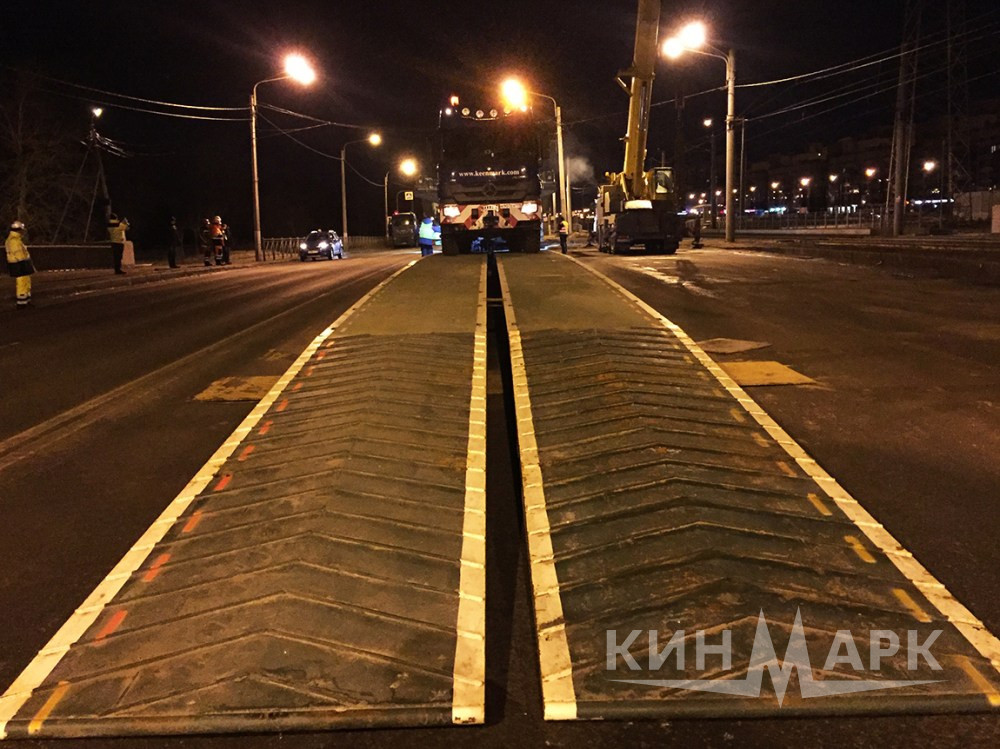

Для осуществления такой схемы движения и перегрузки были проведены мероприятия по подготовке площадки для отстоя автопоезда по всему маршруту следования, а так же на территории порта на период таможенного оформления, что было согласовано с таможенными органами.

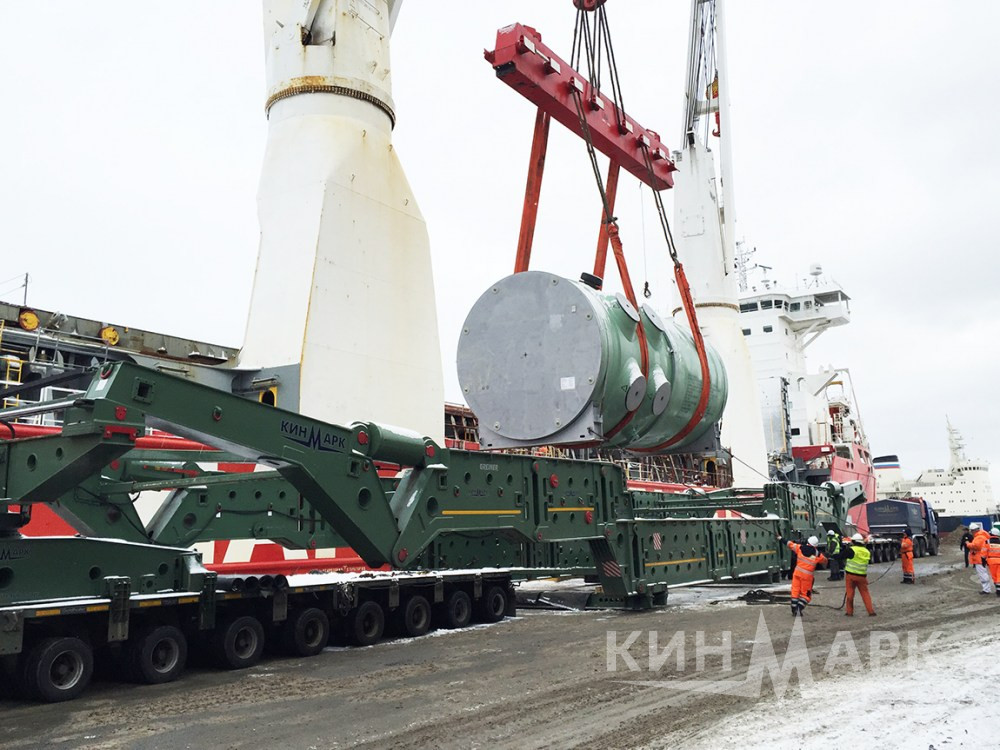

В обязательном порядке, совместно с дорожными службами и со службами порта, были произведены расчёты нагрузок на все мосты по маршруту следования и причал, а так же определена схема установки автопоезда на фронте перегрузки, исходя, в том числе, из грузоподъёмности судовых кранов.

АЭС Белене — недостроенная атомная электростанция, расположенная на берегу реки Дунай на севере Болгарии недалеко от границы с Румынией. Станция предназначалась для замещения выводимых из эксплуатации мощностей АЭС Козлодуй. Строительство станции было остановлено в 1990 году из-за трудностей с финансированием и протестов населения. В 2005 году был объявлен тендер на строительство АЭС «Белене», победителем которого стало ЗАО «Атомстройэкспорт». В настоящее время строительство станции в очередной раз заморожено.
